安页21-2HF井

2023-12-07

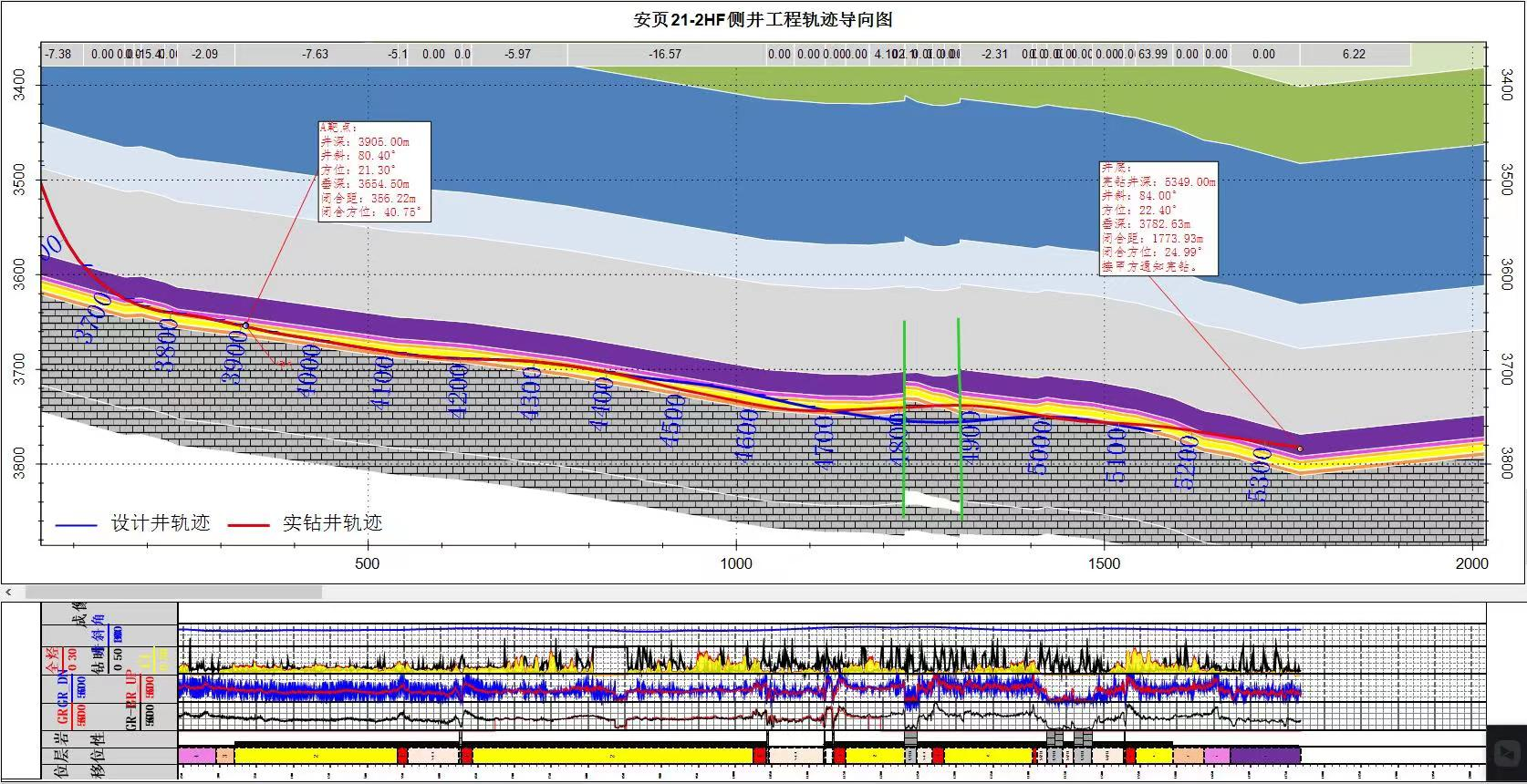

安页 21-2HF 井施工使用恒泰 650 近钻头仪器,仪器总入井时间:380 小时,总进尺:540 米,其中定向进尺:138 米;复合进尺:402 米。施工难点:该井地层复杂,轨迹持续大幅度调整。

钻具组合:
Φ215.9mmPDC+近钻头(恒泰)+Φ172mm1.25°螺杆+回压阀尔+接收短节+防磨接头+无磁承压钻杆+无磁悬挂+保护接头+Φ127mmHWDP×11 根+随钻震击器+Φ127mmDP*165 根+旁通阀+Φ127mmDP*120 根+接头 411*520+Φ139.7mmHWDP*15 根+φ139.7mmDP 串


第一趟钻:
施工井段:4810-4989m,入井时间 178小时,循环时间 145 小时,总进尺 179 米。


第二趟钻:
施工井段:4989-5350m,入井时间 202小时,循环时间 165 小时,进尺 361 米。
